文/記者朱語蕎
營建業工資、物料雙漲,加上近年政府頻打炒房,緊縮建商土建融審核,讓不少中小型建商大喊吃不消,爛尾樓危機恐再度爆發,近期,首善之都台北市就一連發生兩起爛尾樓事件,在市況相對冷清之際,恐讓預售屋市場雪上加霜。
嘉源建設位在台北市北投區、大同區兩起預售案「泊山妍」、「嘉源埕驛」發生無法依約定完工之情形,台北市地政局更首度在臺北地政雲等網站註記「賣方無法依約完工」,並提供銀行公告連結,示警民眾勿採雷。
北市兩危老案 慘淪爛尾樓
而瑞興商銀也在7月14日公告,嘉源建設的「泊山妍」、「嘉源埕驛」預售案無法依約定完工,目前建案價金信託專戶內承購戶所繳價金已全數保留,不再給予嘉源建設動用,同時也在7月27日,與「泊山妍」36戶承購戶召開受益權人會議,討論有關信託財產分配事宜。
目前部分承購戶也提起消費爭議申訴,地政局表示,除持續掌握價金信託專戶分配情形外,已依消費者保護法第43條等規定,要求嘉源建設15日內妥適處理,如未獲回應,將依承購戶意願,續依消保法規定移請消保官協調或移送消費爭議調解委員會調解。
預售屋爛尾樓風暴再起,在去年底就先後傳出中和、樹林預售案,因建商資金不足,公司宣告倒閉解散,案子也跟著停擺,內政部政務次長花敬群當時就表示,由於台灣已將近30年未出現大量爛尾樓狀況,近年因為危老案增多,中小型建商也變多,讓預售屋風險增加。
工料雙漲 小型建商撐不住
但近年房價高漲,預售屋前期付款輕鬆的優勢,成為不少首購族、小資族首選,正業地政士聯合事務所所長鄭文在表示,購買預售屋,簽約只要少許錢,整個工期要3∼5年,是以時間換空間取得購屋2成自備款的概念。
但預售屋看不到實際屋況,還需等3∼5年的興建期,若中間發生建商資金週轉不靈,可能會有爛尾樓風險。為避免花了畢生積蓄卻買到爛尾樓,鄭文在說,購買預售屋簽約時要更加留意,首先在簽約前,建商必須提供預售屋買賣契約書供消費者審閱,而且不得少於5天,買方可以透過內政部版的預售合約書,和建商提供的合約書,詳加比對,保護自我權益。
合約書的土地標示中,有載明該建案的地段地號,買方可以從地政事務所的土地登記簿謄本中,了解土地產權的狀況,是否有高額抵押權的存在?這項是避免銷售率不佳,造成未來完工後,分戶無法部分清償,而影響買方權益。
購屋先查建商資產 避免一案建商
全球居不動產情報室總監陳炳辰指出,造成爛尾樓主因之一,就是建商的現金流不夠充足,一案建商或小建商要是沒有其他建案或營運收入,一旦興案狀況不順利,金援周轉不過來,尤其現況政府舉措不利建商資金,就演變為爛尾樓風險。
要如何避免踩到爛尾樓地雷,陳炳辰說,最簡單的方式先觀察市場上常討論的十大品牌,甚至有些還上市上櫃,資產實力夠雄厚,現金流有其多元流通性,發生爛尾意外自然趨小。
另外,要是建商在地區域的知名度還不錯,作品有指標或名氣,量體與資產間的連結應都有所控管,亦不用太擔心。還有一些有異業發展的建商,比方電器產業跨足不動產,又或是建商有跨領域於其他業種,豐富現金流,也可降低這類危機。
這次北市兩起爛尾樓僅靠簡訊告知,讓承購戶來不及反應招架,陳炳辰說,目前整體交易市場較冷,此時有意進場的民眾,就更得留意建商品牌,畢竟買氣不旺,要是銀行貸款困難,本身資產實力又不雄厚,小型建商就更有危機。

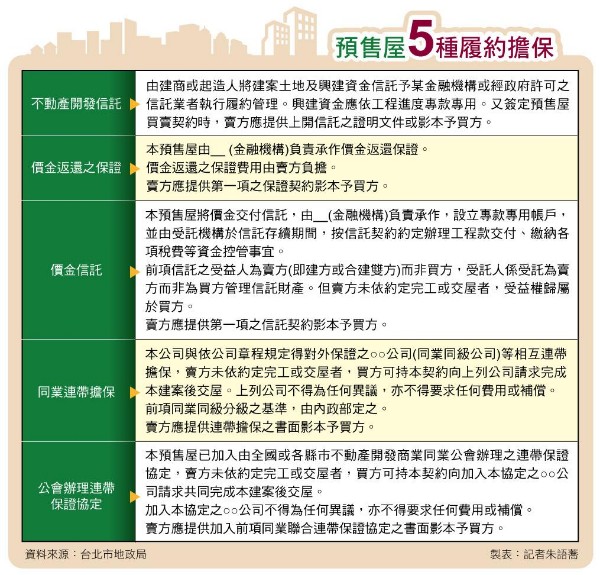

有履保不保證錢拿得回 「價金返還」最保障
要是更為惡意,比方說小建商搶打促銷方案,尤其是市場上聞所未聞的方案,或是交屋時間一延再延,推展工程進度也離譜的落後,又或是建設上相關資訊不夠透明,還調整合約名目等等,皆得小心請君入甕的可能。
目前預售屋買賣都是強制信託,所有的價金由信託銀行,履約保證專款專用,但要是真的碰上爛尾樓,付出去的錢是否還拿得回來?陳炳辰表示,由於建商在興案的過程中逐步可從專戶中取得款項,一旦建商破產,買方可能只能取回部分,難將已繳款項全數取回,更需擔心的是,要是專戶中的錢,建商宣稱都已做建設使用,則恐全數付諸流水。
而目前最具保障的信託是「價金返還」,因為在交屋之前建商並無法動用專戶當中的款項,要是發生危機,買方付出的費用就有機會全數取回,不過這項信託需要的建商成本與資本實力較高,不符經濟效益,很少建商採取此信託。
陳炳辰認為,購買預售屋一定要看清楚建商所選的信託方式,就算像價金信託也非零風險,另外如果有提供續建機制,也是不錯的風險控管,即便續建上可能牽涉到地主、續建基金、後續合約調整等層面,總比起完全停擺為強。整體來說,預售屋的信託保障確實不比中古成屋,建議購置預售屋一開始出手就篩選品牌建商,且就算沒有爛尾,相關售後服務也起碼求助有門。
而對於近期爛尾樓事件,內政部擔心事態擴大,擬變更預售屋履約保證制度,傾向預售屋工程進度需達6成,才能動用履約保證款項,藉此拉高建商現金流,但建商看法不一,鄉林集團董事長賴正鎰表示,現階段建造費用專款專用制度都在穩定運作中,不能因為零星爛尾樓個案就因噎廢食,拉高動用信託資金標準,這樣矯枉過正,恐怕會造成更多開發商資金鏈斷裂,引爆更大的房市及金融的連鎖反應。
內政部擬限制預售款撥款 工程達6成才能動用
賴正鎰說,政府已嚴控土融貸款成數,頻頻實施金檢,有的甚至貸款壓縮到4成,且其中1成更需等到開工時才能撥款,土建融的利率也提高到3%左右,申請土地融資後需在6個月內取得建照,若18個月都沒有動工,銀行就會收回貸款,這些金融政策對多數中型建商已經是不小的負擔。
賴正鎰認為,消費者購買預售屋,其目的在取得房屋,而非僅為價金之返還,預售屋興建期間都依照法規專款專用,給預售屋購屋者信心,尤其是預售屋興建期間長達2~3年以上,建商積極努力達成買賣房屋「產權清楚」、「依約施工」、「如期完工交屋」等目標。既然這些制度都照常進行中,實在沒有必要又提高標準,反將對建商造成更多資金壓力。
